綜合價格控制體系說明
一、模塊簡介:
當前,國內80%的工程施工企業在預算管理方面普遍面臨以下突出問題:
首先,預算信息固化于Excel表格,難以發揮控制作用。預算數據以靜態表格形式存在,無法與實際業務流程有效聯動,導致預算對項目執行過程的約束性大打折扣,往往淪為事后核算的工具,事前預測和事中控制的功能缺失。
其次,預算信息傳遞不暢,關鍵人員無法及時掌握。預算編制完成后,信息通常僅掌握在預算員手中,企業領導及成控部等關鍵管理和控制部門人員難以便捷、實時地獲取預算的整體情況、執行進度及偏差,影響管理決策的及時性和準確性。再次,手工統計預算與實際對比工作量巨大,無法實現實時監控。由于缺乏自動化工具支持,預算與實際發生數據的對比分析依賴人工進行,不僅耗時耗力,效率低下,更重要的是無法實時反映項目執行過程中的超用量、超用金額等關鍵指標,難以實現對成本的動態監控和及時預警。
針對上述問題,財筑云工程項目管理平臺的預算管理模塊提供四大預算控制體系:綜合價格控制體系、清單控制體系、工料機控制體系、成本科目控制體系;將多種預算預警體系,集中到一個平臺上,化被動為主動。
二、模塊流程:

三、綜合價格控制體系
可以按照項目設置設置:合同人工費、合同材料費、合同機械費、合同周轉材、合同專業分包、合同其他直接費、合同間接費、合同金額、預算人工費、預算材料費、預算機械費、預算周轉材、預算專業分包、預算其他直接費、預算間接費、預算金額。

當填寫成本單據超出對應類別綜合價格設置時,系統根據系統參數設置的條件進行預警提示。

系統提供人工費、材料費、專業分包、機械費、周轉材、其它直接費、間接費七種費用類別參數設置,每個參數設置分別提供3種控制方式:
0-不限制發起,無提示(不管是否超都沒有提示)
1-不限發制起,有提示(發起、審核時如果超了會有提示是否繼續)
2-限制發起(發起或審核時如果超了則停止)
提示:本項成本包括:(【材料采購驗收單】、【材料其它入庫單】、【材料甲供驗收單】、【材料領用出庫單】 ) 根據參數[材料成本]規則 及單據的 [進場方式] 來判斷
企業可以根據自身情況分別設置每種業務控制參數,例如我們可以對材料進行強控,設置參數值為2,當材料成本超出綜合價格控制時系統會限制發起。對其他費和間接費進行弱控,設置參數值為1,當其他費和間接費超出綜合價格預算金額時系統只在保存和審核時提示,不做任何限制。這樣就可以實現成本精準管控,有的放矢。
四、數據匯總:
系統針對不同的預算控制體系,提供了豐富的數據查詢匯總統計報表,企業可以根據不用崗位和需求選擇查詢統計。
綜合價格控制體系統計報表:

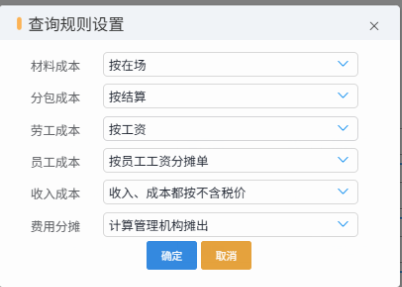

根據設置的合同人工費、合同材料費、合同機械費、合同周轉材、合同專業分包、合同其他直接費、合同間接費、合同金額、預算人工費、預算材料費、預算機械費、預算周轉材、預算專業分包、預算其他直接費、預算間接費、預算金額16項預算金額與實際發生金額進行對比,實際發生金額計算規則可以根據查詢規則進行設置。

五、總結
四大預算控制體系:綜合價格控制體系、清單控制體系、工料機控制體系、成本科目控制體系,企業可以選擇一種或者多種進行成本控制。綜合價格控制體系操作比較簡單方便,適合周期比較短的項目。
